首页>东营频道>内容详情

津潍高铁东营区段关键节点打通

2024-12-24 15:28:11 大字体 小字体 扫码带走
打印

12月20日,随着110KV梁南线顺利恢复送电,一场历经五天紧张施工的迁改工程圆满落幕。该工程的成功实施,缓解了梁场的存运梁压力,保证了梁场的生产储备梁,为2025年东营区段架梁工作打下了坚实基础,也为津潍高铁的顺利开通打通了关键节点。

据东营区交通运输局工作人员介绍,本次迁改完成的110KV梁南线是胜利油田重要骨干电力传输线路,位于津潍高铁站前八标段制梁厂架梁通道,并上跨既有德大铁路、黄大铁路和新建津潍高铁,电力线路净空高度不能满足高铁建设及后续安全运营要求,制约津潍高铁的存、架梁作业。

为实现最短时间内完成本处迁改施工,给津潍高铁建设单位留出充裕的制架梁作业时间,东营区交通运输局积极作为、靠前服务,先后15次奔赴国铁济南局、黄大铁路公司,协调德大铁路、黄大铁路主管单位及胜利油田电力分公司批复相同的停运、停电时间。

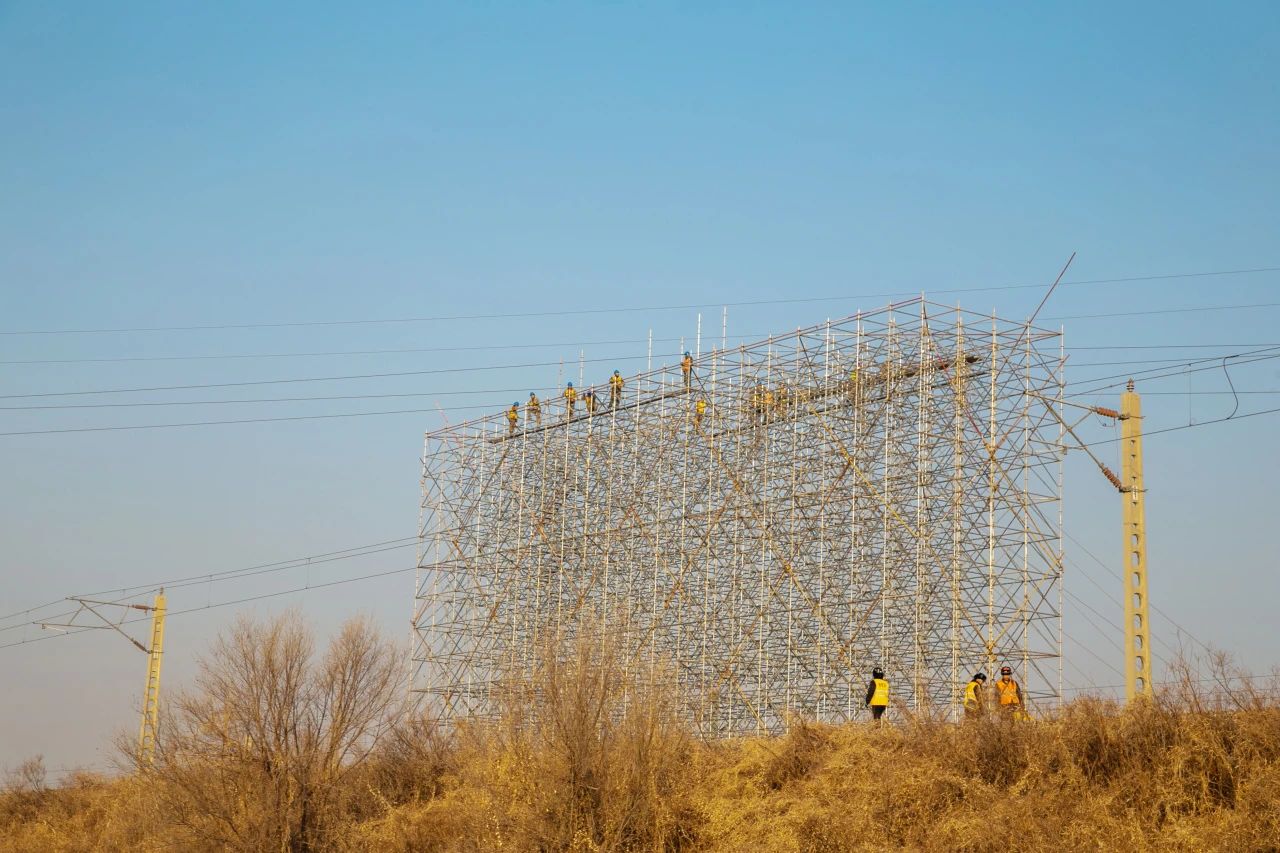

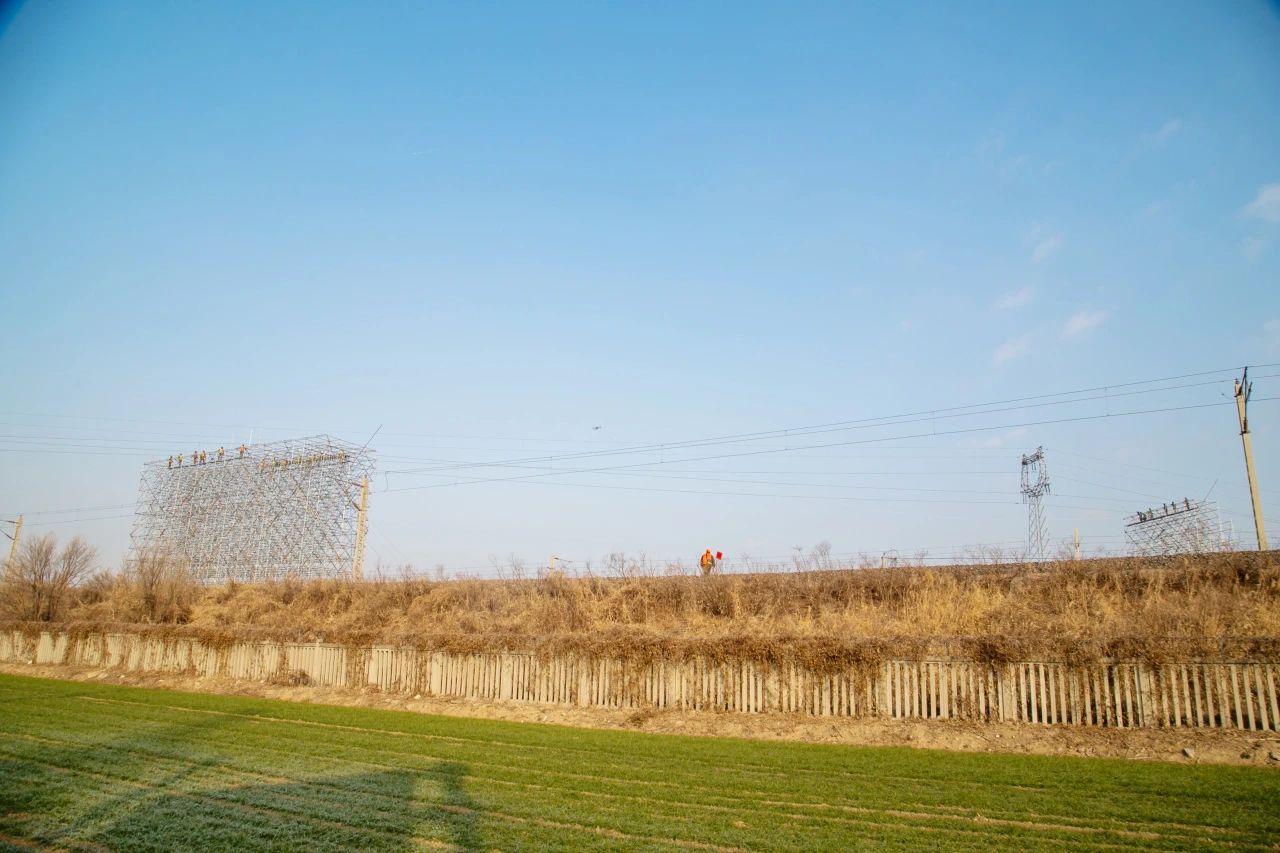

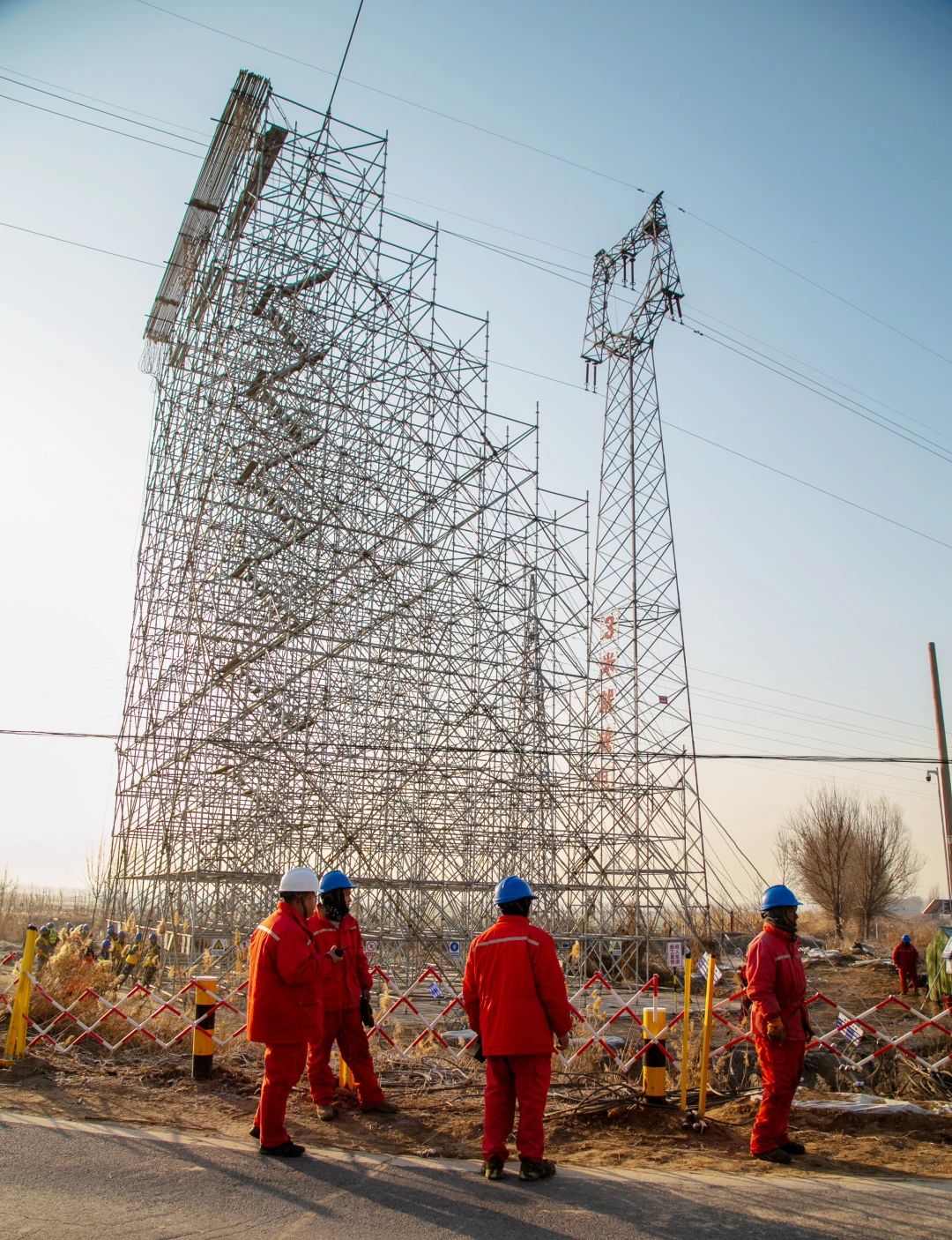

最终,历时5天停电时间,圆满完成了新建6基铁塔、架设导线15000米,拆除既有铁塔5基及导线等迁改施工任务。

自项目启动以来,东营区主动作为,强化现场指导、协调和保障,积极服务津潍高铁项目,全速推进“三电”及管线迁改工作,跑出项目建设加速度,为津潍高铁建设提供了有利保障。

来源:东营政府网

速豹新闻网·山东商报编辑:赵双红
